惠阳区政府公共租赁住房项目“山语龙庭”3栋工程进度(截至2018年10月底)
发布日期:2018-11-06 00:00:00
来源:区住建局
发布机构:区住建局
点击次数:-
一、项目工程主体已完工,开始进入主体验收完毕;
二、项目砌筑工程和抹灰工程已完工;

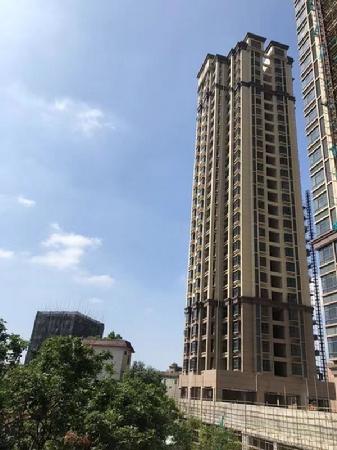

三、项目外墙已完工,外架已拆除98%;
四、项目电力工程已完工,给排水工程完成90%,消防工程已完成90%。
五、电梯工程已完成80%;
六、燃气工程已完成80%
七、园林工程已完成85%
截至2018年10月底,该公租房项目工程总进度为95%。
